اتصال منابع تولید پراکنده

توسعه نیروگاه‌های کوچک و متوسط در کنار شبکه سراسری برق، دیگر یک انتخاب نیست؛ بلکه ضرورتی است که صنعت برق کشور به آن رسیده. اتصال منابع تولید پراکنده به شبکه، فرآیندی فنی و اداری دارد که بدون آشنایی با آن، هیچ سرمایه‌گذاری نمی‌تواند پروژه‌اش را به بهره‌برداری برساند.

اگر قصد احداث نیروگاه خورشیدی، گازی یا بادی دارید و نمی‌دانید از کجا شروع کنید، این راهنما دقیقاً برای شماست. برای احداث نیروگاه تجدیدپذیر باید با الزامات، مراحل و مسئولیت‌های هر طرف آشنا باشید.

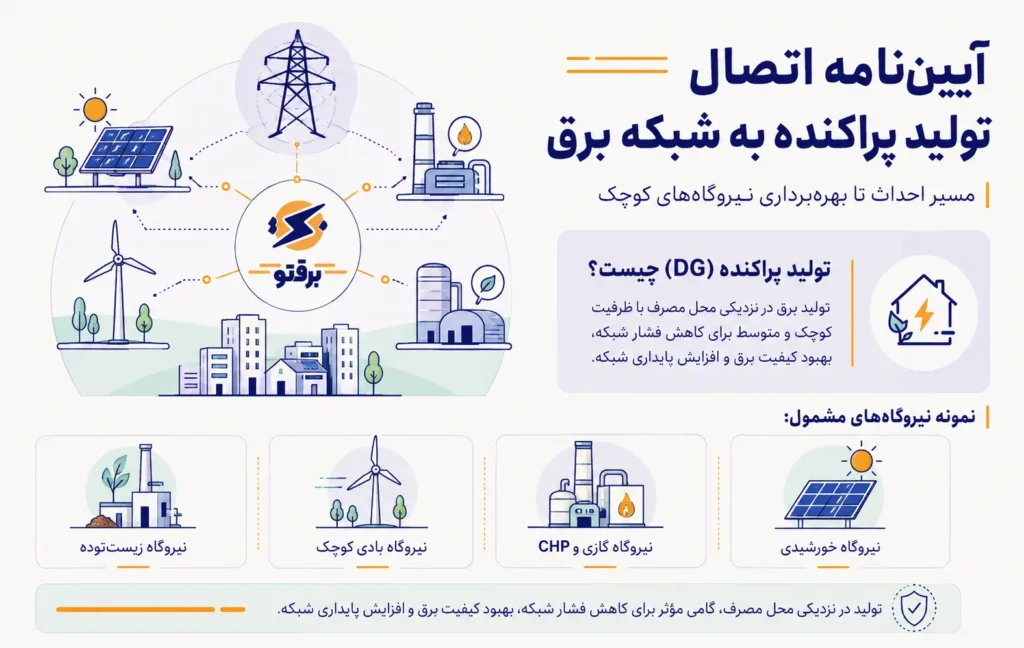

تولید پراکنده (DG) چیست و چه کاربردی دارد؟

تولید پراکنده (Distributed Generation) به مجموعه‌ای از واحدهای تولید برق گفته می‌شود که در نزدیکی محل مصرف و با ظرفیت‌های کوچک تا متوسط نصب می‌شوند و به عنوان نیروگاه کوچک مقیاس هم شناخته میشوند. برخلاف نیروگاه‌های بزرگ که برق را از فاصله‌های طولانی منتقل می‌کنند، منابع تولید پراکنده مستقیماً به شبکه توزیع یا انتقال محلی متصل می‌شوند.

کاربرد اصلی این منابع، کاهش فشار روی شبکه سراسری، تأمین برق در مناطق دورافتاده و بهبود کیفیت توان در نقاط پرمصرف است. پنل‌های خورشیدی روی بام کارخانه‌ها، موتورهای گازی در بیمارستان‌ها و توربین‌های بادی در مناطق ساحلی، همه نمونه‌هایی از تولید پراکنده هستند.

اتصال منابع تولید پراکنده به شبکه

چه نیروگاه‌هایی مشمول آیین‌نامه اتصال تولید پراکنده هستند؟

به‌طور کلی، هر واحدی که برق را در مقیاس محلی تولید و به شبکه توزیع یا در برخی موارد شبکه انتقال تزریق کند، می‌تواند مشمول این ضوابط اتصال باشد.

۱. نیروگاه‌های خورشیدی

سیستم‌های فتوولتائیک خانگی و صنعتی، از ظرفیت چند کیلووات تا چند مگاوات، در دسته تولید پراکنده قرار می‌گیرند. این نیروگاه‌ها معمولاً به شبکه توزیع فشار ضعیف یا متوسط متصل می‌شوند و به دلیل رشد سریع نصب در کشور، بخش عمده‌ای از درخواست‌های اتصال را تشکیل می‌دهند.

۲. نیروگاه‌های گازی و CHP

واحدهای تولید همزمان برق و حرارت (CHP) که معمولاً در صنایع، هتل‌ها و مجتمع‌های مسکونی بزرگ نصب می‌شوند، از دیگر منابع پراکنده رایج هستند. موتورهای گازی و میکروتوربین‌ها نیز در همین دسته‌بندی قرار دارند.

۳. نیروگاه‌های بادی و سایر منابع تجدیدپذیر

توربین‌های بادی کوچک، نیروگاه‌های زیست‌توده، سیستم‌های ذخیره‌ساز انرژی و هر منبع تولید برق که به شبکه توزیع یا انتقال محلی متصل شود، مشمول دستورالعمل اتصال منابع تولید پراکنده به شبکه هستند.

اهداف آیین‌نامه اتصال تولید پراکنده به شبکه

آیین‌نامه اتصال تولید پراکنده با چند هدف مشخص تدوین شده:

  1. ایجاد رویه‌ای واحد برای شرکت‌های توزیع و برق منطقه‌ای در سراسر کشور
  2. جلوگیری از آسیب به تجهیزات شبکه و مشترکان دیگر در اثر اتصال نادرست
  3. تعریف دقیق وظایف سرمایه‌گذار، شرکت برق و مشاوران
  4. کاهش ابهام در مراحل اداری و فنی برای متقاضیان

این اهداف در قالب ۱۰ مرحله مشخص با زمان‌بندی تعریف‌شده اجرا می‌شوند.

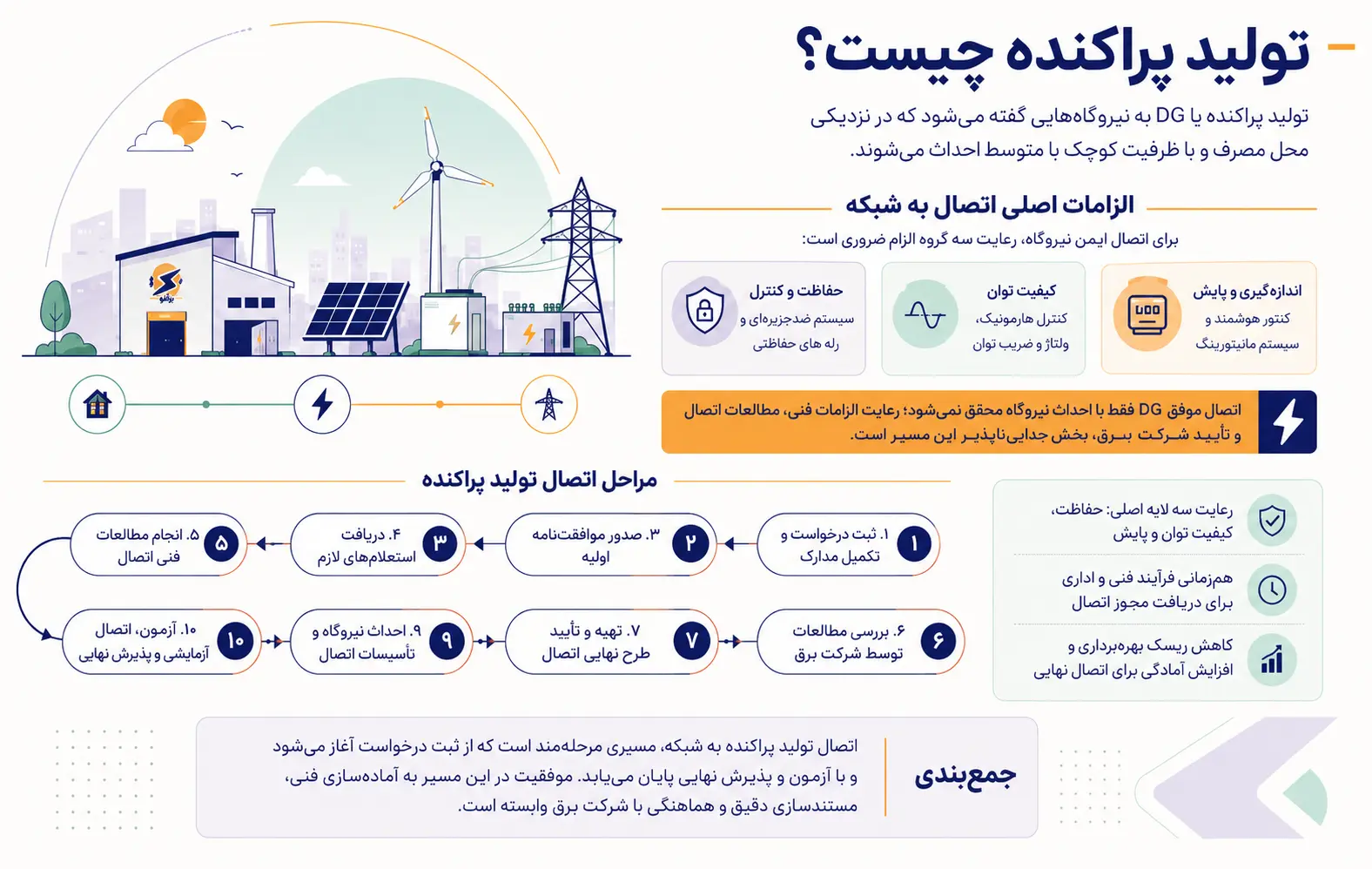

الزامات فنی اتصال تولید پراکنده به شبکه برق

برای اتصال ایمن و قانونی نیروگاه‌های تولید پراکنده به شبکه برق، رعایت مجموعه‌ای از الزامات فنی ضروری است. این الزامات با هدف حفظ پایداری شبکه، ایمنی بهره‌برداری و کنترل کیفیت برق تدوین شده‌اند و معمولاً سه بخش اصلی حفاظت، کیفیت توان و پایش را در بر می‌گیرند.

دستورالعمل اتصال منابع تولید پراکنده

۱. الزامات حفاظتی و کنترلی

هر مولد پراکنده باید مجهز به سیستم حفاظتی باشد که در شرایط اضطراری، واحد را از شبکه جدا کند. مهم‌ترین الزام در این بخش، سیستم ضدجزیره‌ای (Anti-Islanding) است؛ مکانیزمی که مانع از ادامه تولید برق در زمان قطع شبکه می‌شود. بدون این سیستم، خطر برق‌گرفتگی برای تکنسین‌های شبکه وجود دارد.

تنظیمات رله‌های حفاظتی باید با الزامات شرکت برق هماهنگ باشد و پیش از اتصال، آزمون و تأیید شود.

۲. الزامات کیفیت توان

مولد نباید هارمونیک‌های مضر، نوسانات ولتاژ یا اختلالات فرکانسی به شبکه تزریق کند. استانداردهای کیفیت توان شامل محدودیت‌هایی برای THD (تحریف هارمونیکی کل)، ضریب توان و نوسانات ولتاژ است. تجهیزات مورد استفاده باید از فهرست تجهیزات تأییدشده توسط شرکت برق انتخاب شوند.

۳. الزامات اندازه‌گیری و پایش انرژی

نصب کنتور هوشمند و سیستم مانیتورینگ از الزامات اجباری است. شرکت برق باید در هر لحظه به داده‌های تولید، مصرف و وضعیت اتصال دسترسی داشته باشد. سیستم مخابراتی برای انتقال داده نیز باید مطابق الزامات تعریف‌شده نصب شود.

مراحل دریافت مجوز اتصال به شبکه

فرآیند اتصال در ۱۰ مرحله انجام می‌شود که در ادامه مهم‌ترین آن‌ها توضیح داده شده است.

۱. دریافت، ثبت و تکمیل فرم درخواست

سرمایه‌گذار متناسب با توان درخواستی به شرکت برق مراجعه می‌کند و دستورالعمل اتصال و فرم درخواست را دریافت، تکمیل و تحویل می‌دهد. درخواست باید در نقاط و ظرفیت‌های اولویت‌دار اعلام‌شده توسط شرکت برق ثبت شود. در صورت نیاز به بررسی یک ساختگاه یا محدوده خاص، واحد جلب مشارکت حداکثر ظرف ۲ روز کاری معرفی‌نامه صادر می‌کند که اعتبار آن ۶ ماه است و با تشخیص شرکت برق تا ۳ ماه دیگر قابل تمدید خواهد بود.

۲. بررسی اولیه فرم و امکان اتصال

شرکت برق فرم درخواست را حداکثر ظرف ۵ روز کاری بررسی و نتیجه را اعلام می‌کند. اگر مدارک ناقص باشد، سرمایه‌گذار ۲۰ روز کاری برای رفع نقص فرصت دارد و پس از دریافت اطلاعات کامل، شرکت برق طی ۵ روز کاری دیگر امکان اولیه اتصال را اعلام می‌کند. در صورت نبود امکان فنی، دلایل باید کتباً اعلام شود و راهکارهایی مانند تغییر مکان اتصال، تغییر ظرفیت مولد، تغییر طرح اتصال یا تقویت شبکه با سرمایه‌گذار مذاکره می‌شود.

۳. صدور موافقت‌نامه اولیه

پس از تأیید امکان اتصال، موافقت‌نامه اولیه صادر می‌شود. برای طرح‌های اتصال ۱ تا ۳ شرکت توزیع حداکثر ظرف ۵ روز کاری، برای طرح ۴ شرکت برق منطقه‌ای حداکثر ظرف ۱۰ روز کاری و برای طرح ۵ حداکثر ظرف ۱۵ روز کاری این موافقت‌نامه را صادر می‌کند. اعتبار موافقت‌نامه اولیه ۶ ماه است و فقط یک‌بار و با ارائه دلایل توجیهی تا ۳ ماه قابل تمدید است. سرمایه‌گذار باید در این بازه، گزارش پیشرفت کار را به‌طور مستمر به واحد جلب مشارکت ارائه دهد.

۴. انجام استعلامات

پس از دریافت موافقت‌نامه اولیه، سرمایه‌گذار موظف به اخذ استعلام‌های لازم از سازمان‌ها و دستگاه‌های ذی‌ربط است؛ از جمله شهرداری، شرکت گاز، سازمان حفاظت محیط زیست و سایر نهادهای مرتبط با محل احداث. سند مهلت زمانی مشخصی برای این مرحله تعیین نکرده است.

۵. انجام و ارائه مطالعات فنی اتصال

مطالعات فنی توسط مشاور منتخب سرمایه‌گذار انجام می‌شود و شرکت برق موظف است اطلاعات مورد نیاز مشاور را حداکثر ظرف ۱۰ روز پس از درخواست در اختیارش قرار دهد. این مطالعات شامل بررسی اتصال کوتاه و پخش بار، الزامات تجهیزات حفاظتی، الزامات کنترل و مانیتورینگ و سیستم مخابراتی برای تبادل اطلاعات است و باید به‌صورت مدون به شرکت برق ارائه شود. هزینه این مطالعات بر عهده سرمایه‌گذار است.

۶. بررسی مطالعات فنی

شرکت برق یا مشاور آن، مطالعات ارائه‌شده را بررسی می‌کند و نتیجه را همراه با اصلاحات لازم در سیستم حفاظتی، الزامات اتصال و سیستم مانیتورینگ کتباً اعلام می‌کند. زمان بررسی بسته به نوع طرح متفاوت است: طرح ۱ پنج روز کاری، طرح ۲ هفت روز کاری، طرح ۳ ده روز کاری، طرح ۴ پانزده روز کاری و طرح ۵ بیست روز کاری. در صورت رد طرح، مشاور سرمایه‌گذار باید اصلاحات را انجام داده و مجدداً ارائه دهد.

۷. تهیه و بررسی طرح نهایی اتصال

سرمایه‌گذار بر اساس نتایج مطالعات، طرح نهایی را شامل دیاگرام تک‌خطی کامل، مشخصات مولد، کلیدها، تجهیزات اندازه‌گیری و حفاظتی، سیستم زمین، سیستم کنترل و مانیتورینگ و برنامه تست و راه‌اندازی تهیه می‌کند. تجهیزات باید از فهرست مورد تأیید شرکت برق انتخاب شوند و تأیید فنی مولد از شرکت بهره‌برداری نیروگاه طرشت اخذ گردد. زمان بررسی طرح نهایی نیز بسته به طرح اتصال بین ۵ تا ۳۰ روز کاری متغیر است (به ترتیب ۵، ۷، ۱۵، ۲۰ و ۳۰ روز کاری برای طرح‌های ۱ تا ۵).

۸. صدور پروانه احداث

پس از تأیید طرح نهایی، واحد جلب مشارکت راهنمایی‌های لازم برای تکمیل مدارک ارائه می‌دهد. در شرکت توزیع، بررسی درخواست حداکثر ۳ روز کاری و صدور پروانه پس از تأیید حداکثر ۲ روز کاری طول می‌کشد؛ در شرکت برق منطقه‌ای این زمان‌ها به ترتیب ۵ و ۲ روز کاری است. اعتبار پروانه احداث یک سال است و با تشخیص شرکت برق تا ۶ ماه قابل تمدید می‌باشد.

۹. ساخت و احداث نیروگاه

سرمایه‌گذار پس از دریافت پروانه احداث، نیروگاه و تأسیسات اتصال را دقیقاً مطابق طرح نهایی تأییدشده احداث می‌کند. هرگونه تغییر در تجهیزات یا مشخصات فنی باید به شرکت برق اطلاع داده و تأیید شود؛ در غیر این صورت مسئولیت عواقب بر عهده سرمایه‌گذار است. ارائه گزارش پیشرفت پروژه به‌صورت ماهانه به واحد جلب مشارکت الزامی است و اگر پروژه در مهلت پروانه به پایان نرسد و پیشرفت نامطلوب باشد، شرکت برق تا ۶ ماه پس از انقضای پروانه می‌تواند آن را لغو کند.

۱۰. آزمون، اتصال آزمایشی و پذیرش نهایی

پس از نصب، سرمایه‌گذار باید امکان نظارت نمایندگان شرکت برق بر آزمون‌ها را فراهم کند؛ شرکت برق برای هماهنگی، نظارت بر آزمون راه‌اندازی، آزمون ضدجزیره‌ای و تأیید تنظیمات حفاظتی، برای کلاس‌های ۱ و ۲ پنج روز کاری و برای کلاس‌های ۳ تا ۵ ده روز کاری فرصت دارد. آزمون‌ها باید توسط شرکت مهندسی مستقل مورد تأیید شرکت برق و با هزینه سرمایه‌گذار انجام شود. پس از تأیید نتایج، مجوز اتصال آزمایشی به مدت ۶ ماه صادر می‌شود و در این دوره اثر مولد بر ولتاژ، اتصال کوتاه، کیفیت توان، هماهنگی حفاظتی و قابلیت اطمینان شبکه ارزیابی می‌گردد.

 در نهایت، شرکت برق حداکثر ظرف ۱۰ روز کاری پس از پایان دوره آزمایشی، پذیرش نهایی و پروانه بهره‌برداری را صادر می‌کند؛ در صورت وجود قصور برطرف‌نشده از سوی سرمایه‌گذار، مجوز اتصال آزمایشی با اخطار کتبی قابل لغو است. پس از دریافت پروانه بهره‌برداری، نیروگاه می‌تواند وارد مرحله بهره‌برداری تجاری شود. در این مرحله، مالک نیروگاه خورشیدی می‌تواند از مسیرهای قانونی موجود برای فروش برق خورشیدی و دریافت درآمد از انرژی تولیدشده اقدام کند.

آیین نامه اتصال منابع تولید پراکنده

مسئولیت‌های سرمایه‌گذار و شرکت توزیع برق

در فرآیند اتصال نیروگاه به شبکه، هم سرمایه‌گذار و هم شرکت توزیع برق وظایف مشخص و مکملی دارند. شفاف بودن این مسئولیت‌ها به تسریع مراحل اداری، کاهش خطاهای اجرایی و پیشبرد منظم پروژه تا زمان بهره‌برداری کمک می‌کند.

سرمایه‌گذار مسئول است:

  • تکمیل و تحویل فرم درخواست
  • اخذ استعلام از شهرداری، شرکت گاز، سازمان محیط زیست و سایر مراجع
  • انتخاب مشاور و پرداخت هزینه مطالعات و آزمون‌ها
  • احداث نیروگاه طبق طرح تأییدشده
  • اعلام هرگونه تغییر در تجهیزات یا طرح به شرکت برق
  • ارائه گزارش ماهانه پیشرفت پروژه

شرکت برق مسئول است:

  • ارائه دستورالعمل و فرم درخواست
  • بررسی امکان اتصال و صدور موافقت‌نامه اولیه در مهلت‌های مقرر
  • ارائه اطلاعات شبکه به مشاور سرمایه‌گذار
  • هماهنگی و نظارت بر آزمون‌های راه‌اندازی
  • ارزیابی عملکرد در دوره آزمایشی و صدور پذیرش نهایی

هزینه‌های اتصال تولید پراکنده به شبکه چگونه محاسبه می‌شود؟

هزینه اتصال به شبکه تنها بخشی از سرمایه مورد نیاز برای اجرای پروژه است. سرمایه‌گذاران پیش از شروع فرآیند مجوزها معمولاً درباره هزینه احداث نیروگاه خورشیدی، تجهیزات مورد نیاز، هزینه‌های اتصال و بازگشت سرمایه سوال دارند. این هزینه بسته به ظرفیت نیروگاه، نوع تجهیزات، محل احداث و شرایط اتصال به شبکه متفاوت است. تقسیم هزینه‌ها بر اساس نوع کار و شرایط طرح اتصال انجام می‌شود:

هزینه‌های بر عهده سرمایه‌گذار

  • مطالعات فنی اتصال توسط مشاور
  • فیدرها و تجهیزات الکتریکی، مخابراتی و حفاظتی مورد نیاز در پست فوق‌توزیع
  • تأسیسات اختصاصی نیروگاه شامل پست و خطوط ارتباطی با شبکه منطقه
  • آزمون‌های راه‌اندازی و آزمون‌های دوره‌ای

هزینه‌های بر عهده سرمایه‌گذار شرکت برق

  • بررسی نتایج مطالعات مشاور سرمایه‌گذار
  • بهره‌برداری و نگهداری بخش‌هایی از شبکه اختصاصی که بعد از نقطه اندازه‌گیری در سمت شبکه قرار می‌گیرند
  • مولدهای احداث‌شده در محل‌های اولویت‌دار دستورالعمل توسعه مولدهای مقیاس کوچک
  • واحدهای CHP با مصرف‌کننده حرارتی کافی در محل و احراز بازده لازم
  • زمانی که طرح توسعه شبکه مورد نیاز خود شرکت برق باشد

نکته مهم درباره CHP: اگر بعداً مشخص شود مصرف‌کننده حرارتی لازم وجود نداشته، هزینه‌های مطالعات و توسعه شبکه از سرمایه‌گذار دریافت می‌شود.

چالش‌های فنی و اجرایی اتصال نیروگاه‌های تولید پراکنده

اتصال نیروگاه تولید پراکنده به شبکه، فرآیندی چندمرحله‌ای با ملاحظات فنی و اداری خاص خودش است. آگاهی از چالش‌های زیر می‌تواند مسیر اجرای پروژه را هموارتر کند.

  • محدودیت ظرفیت شبکه در برخی نقاط
  • نیاز به تقویت یا احداث خط جدید
  • پیچیدگی هماهنگی حفاظتی و ضدجزیره‌ای
  • بررسی دقیق اثر مولد بر ولتاژ و کیفیت توان
  • طولانی شدن فرآیند اداری در صورت نقص مدارک
  • زمان‌بر بودن آزمون‌ها و دوره اتصال آزمایشی

مزایای توسعه تولید پراکنده برای شبکه برق کشور

هرچند آیین‌نامه اتصال تولید پراکنده عمدتاً بر الزامات فنی و اداری تمرکز دارد، اما خود ساختار این مقررات زمینه‌ساز دستیابی به چند مزیت مهم برای شبکه برق کشور است. این مزایا نتیجه مستقیم فرآیندی است که کیفیت، ایمنی و هماهنگی اتصال منابع جدید را تضمین می‌کند.

  • افزایش قابلیت اطمینان شبکه
  • بهبود پروفیل ولتاژ محل اتصال
  • شفافیت مسیر اداری توسعه ظرفیت
  • معافیت هزینه‌ای برای واحدهای CHP واجد شرایط
  • کاهش فشار روی خطوط انتقال

جمع‌بندی | مهم‌ترین نکات آیین‌نامه اتصال تولید پراکنده به شبکه برق

آیین‌نامه اتصال منابع تولید پراکنده به شبکه، یک فرآیند ۱۰ مرحله‌ای را از ثبت درخواست تا صدور پروانه بهره‌برداری تعریف می‌کند. طبقه‌بندی مولدها بر اساس ظرفیت نامی (کمتر یا بیشتر از ۲۰ کیلووات) و نوع طرح اتصال (۵ طرح) انجام می‌شود که هر کدام زمان‌بندی و الزامات خاص خود را دارند.

هزینه‌های اصلی شامل مطالعات فنی، تجهیزات اتصال و آزمون‌ها بر عهده سرمایه‌گذار است، اما در موارد خاص مانند CHP و محل‌های اولویت‌دار، هزینه توسعه شبکه می‌تواند بر عهده شرکت برق باشد. رعایت الزامات حفاظتی، کیفیت توان و سیستم مانیتورینگ از پیش‌نیازهای اجتناب‌ناپذیر اتصال است.

اگر در مسیر راه‌اندازی نیروگاه پراکنده هستید و به راهنمایی تخصصی نیاز دارید، برقتو با تیم متخصص خود در تمام مراحل از مطالعات اولیه تا اخذ مجوز و راه‌اندازی همراه شماست.

سوالات متداول درباره آیین‌نامه اتصال تولید پراکنده به شبکه

چه نیروگاه‌هایی امکان اتصال به شبکه را دارند؟

تمام منابع تولید پراکنده شامل نیروگاه‌های خورشیدی، بادی، گازی، CHP و سایر منابع تجدیدپذیر امکان اتصال دارند. طبقه‌بندی بر اساس ظرفیت نامی و نوع طرح اتصال انجام می‌شود، نه نوع فناوری. مولدهای زیر ۲۰ کیلووات در کلاس ۱ و مولدهای بالای ۲۰ کیلووات در کلاس‌های ۲ تا ۵ قرار می‌گیرند.

فرآیند اخذ مجوز اتصال چقدر زمان می‌برد؟

زمان کل فرآیند به نوع طرح اتصال، کامل‌بودن مدارک و ظرفیت شبکه در محل بستگی دارد. صرفاً زمان بررسی مطالعات فنی بین ۵ تا ۲۰ روز کاری است. دوره اتصال آزمایشی ۶ ماه طول می‌کشد و پس از آن پروانه بهره‌برداری حداکثر ظرف ۱۰ روز کاری صادر می‌شود.

آیا اتصال به شبکه برای همه پروژه‌ها امکان‌پذیر است؟

خیر. شرکت برق ابتدا امکان اتصال را از نظر فنی بررسی می‌کند. اگر ظرفیت شبکه در محل درخواستی کافی نباشد، گزینه‌هایی مانند تغییر محل اتصال، کاهش ظرفیت مولد یا احداث/تقویت شبکه با سرمایه‌گذار مذاکره می‌شود.

هزینه اتصال به شبکه بر عهده چه کسی است؟

به‌طور کلی هزینه مطالعات فنی، تجهیزات اتصال، فیدرها و آزمون‌ها بر عهده سرمایه‌گذار است. اما در موارد خاص مانند واحدهای CHP با مصرف حرارتی کافی، مولدهای احداث‌شده در محل‌های اولویت‌دار و زمانی که توسعه شبکه مورد نیاز خود شرکت برق باشد، هزینه توسعه شبکه می‌تواند بر عهده شرکت برق قرار گیرد.
